再破重大概害节点!商洛发电二期工程3号锅炉大板梁吊装顺遂完成

宣布时间:2025-03-21 泉源:商洛发电 作者:杨旭光 郭栋
分享到:

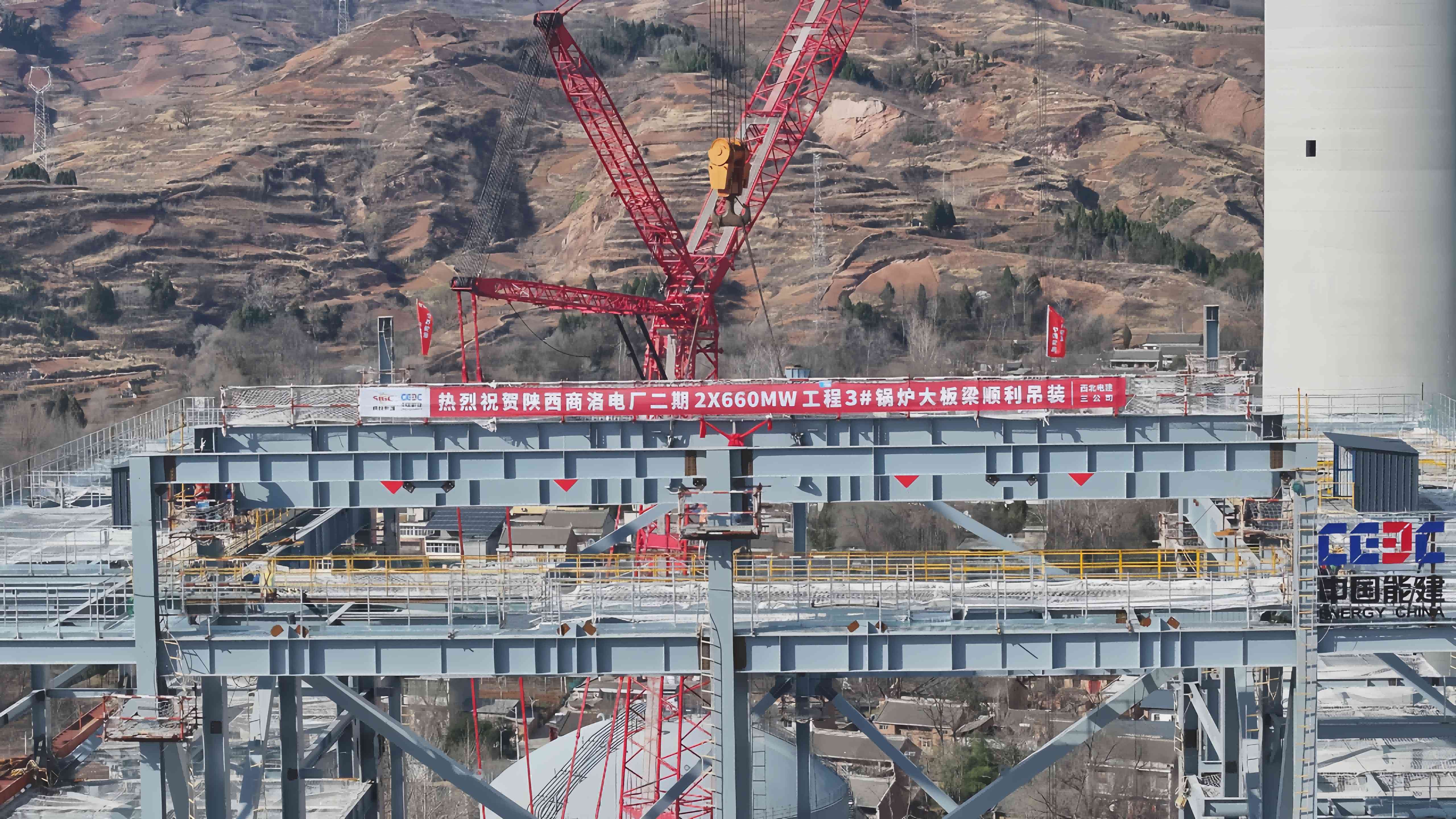

3月21日 ,随着现场总指挥一声令下 ,商洛发电二期2×660MW工程3号锅炉最后一根大板梁在大型起重机的操控下徐徐升起 ,历时1小时精准就位至82.4米高的锅炉钢架顶部。这一要害节点的突破 ,标记着公司二期工程建设取得重大希望 ,锅炉受热面装置事情周全拉开帷幕。


大板梁作为锅炉钢结构的“脊梁” ,共5根 ,单根最重达104.7吨。大板梁吊装是锅炉钢架吊装的要害环节 ,面临构件体积大、吊装难度高等重大挑战 ,商洛发电提前谋划 ,组织专业手艺职员重复论证清静步伐及手艺计划 ,并约请电力行业协会资深起重专家对计划的合理性、清静性举行专业评审 ,为大板梁的清静吊装提供手艺包管。

吊装前 ,公司二期项目部组织各参建单位对大板梁吊耳焊缝、挠度值及外观尺寸等举行严酷检磨练收 ,确保一次吊装乐成。吊装当日 ,建设单位、总包单位及监理团队认真人全程驻守现场 ,指挥协调各项事情。公司总工程师郝福龙先容:“此次吊装接纳履带吊与塔吊‘双机抬吊’工艺 ,全程运用数字化监测系统实时反响构件姿态 ,误差精准控制在毫米级。”吊装历程中 ,操作职员严酷执行施工清静手艺步伐 ,主要认真人全程旁站监视 ,百余名建设者凝心聚力、协同攻坚 ,以“零瑕疵、零事故”的标准 ,圆满完成了此次吊装使命。
